Neues aus dem Bresgespark

Hier finden Sie alle aktuellen Entwicklungen zum Projekt Bresgespark.

04.05.2024

Tag des offenen Gewässers im Bresgespark

Am 4. Mai 2024 fand im Bresgespark ein "Tag des offenen Gewässers" statt. Auf den Wiesen nahe des Eingangs an der Straße Zoppenbroich konnten sich Besucherinnen und Besucher bei schönem Wetter an verschiedenen Informationsständen über das Projekt und die Arbeit des Niersverbandes informieren. Anhand von Gewässermodellen wurde Interessierten vor Ort präsentiert welche positiven Effekte die umgestaltete Niers für Mensch und Natur in der Umgebung hat. Im „Nierszoo“ konnte man sich über die Tierwelt um und in der Niers informieren.

Führungen am Tag des offenen Gewässers
06.10.2023

Die Niers erobert den ersten Teil ihres neuen Flussbetts

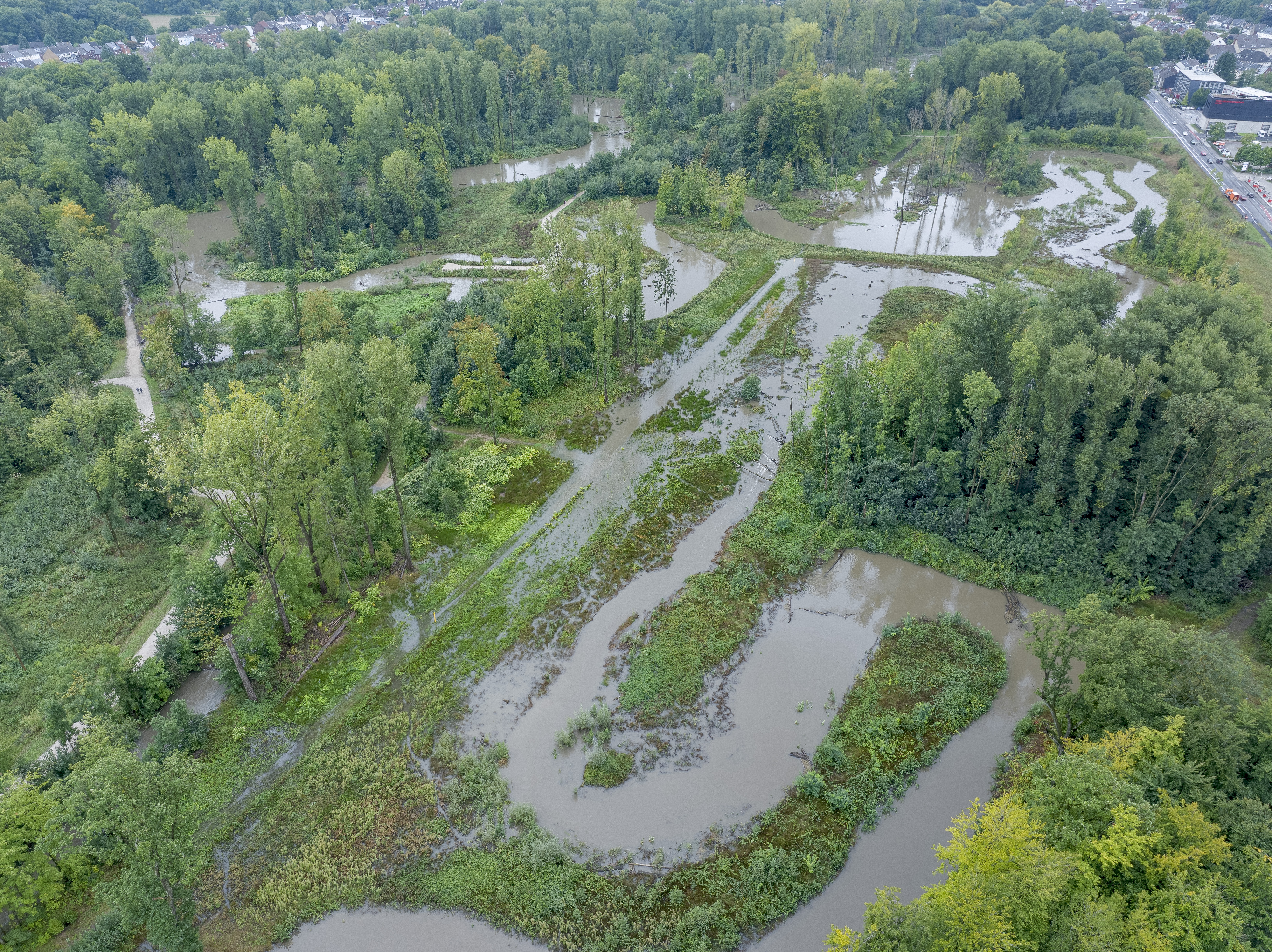

Am 25. September 2023 wurde offiziell der erste Teil des neuen Niers-Flussbetts auf der östlichen Niersseite im Bresgespark in Mönchengladbach geöffnet.

Mit dem Ausschütten des ersten Nierswassers durch Niersverbandsvorständin Sabine Brinkmann, Oberbürgermeister Felix Heinrichs und Stadtdirektor und Beigeordneter Dr. Gregor Bonin in das neue Bett setzte sich der Niersverbands-Bagger in Bewegung, der den Damm zwischen der alten Niers und dem neuem Niersbett durchbrach. Damit eroberte die Niers an diesem Tag die ersten 1.000 Meter ihres neuen, in vielen Bögen verlaufenden Betts.

26.07.2023

Die Arbeiten an den Durchlässen gehen voran

Die Niers wird nach Projektfertigstellung dauerhaft durch einen Durchlass aus Wellstahl fließen.

Ein zweiter Durchlass sorgt für den Hochwasserabfluss. Der Nierswanderweg wird künftig über diese beiden Durchlässe führen und ein Blick in die renaturierten Flächen ermöglichen.

20.01.2023

Zweiter und dritter Teil der archäologischen Untersuchungen im Bereich West abgeschlossen

Sämtliche archäologischen Untersuchungen auf der zukünftigen Nierstrasse westlich der heutigen Niers sind abgeschlossen und wurden für den Erbau freigegeben.

30.11.2022

Fertigstellung Niersrenaturierung im Nordbereich

Im November 2022 konnten die Arbeiten im Nordbereich der westlichen Renaturierungsstrecke abgeschlossen werden. Neben dem Totholzeinbau im Gewässer wurde an unterschiedlichen Stellen auch Totholz als Böschungssicherung eingebaut. Das Foto zeigt den fertigen Lauf welcher aktuell mit Grund- und Regenwasser gefüllt ist, da ein direkter Anschluss an die aktuelle Niers erst zu einem späteren Zeitpunkt realisierbar ist.

10.10.2022

Fertigstellung Erneuerung und Dükerung Gasleitung

Im westlichen Teil der Niersrenaturierung wird die neue Nierslauf zukünftig eine bestehende Gasleitung queren. Im Vorfeld der Aushubarbeiten wurde die Gasleitung an der Kreuzungsstelle gedükert .

Die Arbeiten konnten fristgerecht vor Beginn der Erdarbeiten in diesen Bereichen abgeschlossen werden.

03.06.2022

Teilsperrung von Wegen im westlichen Teil des Bresgesparks erforderlich

Nach dem Pfingstwochenende müssen die Wege im Bresgespark zwischen Stockholtweg und Nierswanderweg aufgrund von Bauarbeiten an einer Gasleitung durch den Betreiber gesperrt werden. Der Nierswanderweg kann aber in Nord-Süd-Richtung weiter genutzt werden. Die Arbeiten an der Gasleitung werden voraussichtlich bis Mitte September 2022 andauern.
